8月8日,公司中标的绿荫园等五个口袋公园同时开工。9月1日绿荫园顺利完工,9月3号金桂园和礼润园相继完工;目前,九曲体育公园完成总体的70%,水木园土完成方回填,地形整理正在紧张进行中。仅仅月余,曾经一个个杂乱空地,如今变成了形象担当,提升了城市品质。

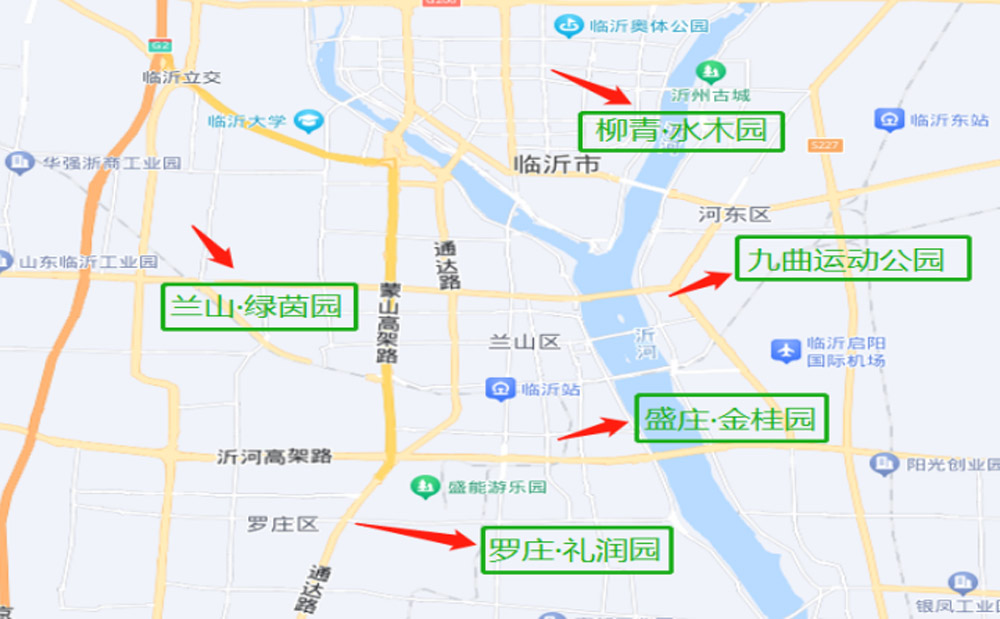

五个公园同时开工,分布在北城新区、兰山、河东、罗庄,每个公园虽然工程量不大,但“麻雀虽小五脏俱全”,首件、方案、关系协调等等该有的步骤和大工程是一样的,一个不能少。除拆迁问题,各个公园要在1个月以内完工……面对种种难题,公司全盘考虑、见招拆招:由第二项目部牵头,第三项目部参与,按就近原则分配施工任务,资源共享,分工明确,共同工作。在前期基础施工阶段,昼夜加班,抢赶工期,确保按期完工。
质量是公司的命脉,口袋公园是临沂城新戴上的胸针。两个项目部一起讨论如何保质保量完成施工,在城区施工,如何保障现场安全文明施工等细节;加班加点进行施工组织设计、首件制辨识及首件制方案编写,不以工期紧为借口降低要求;建立施工群,每天由各园现场负责人汇报施工进度与计划,及时沟通施工过程中遇到的问题,集体讨论解决方案,哪些点可以技术革新,完工后如何进行精细化施工调整,打造精益求精。
开工之初,甲方、监理就强调必须在八月完成绿荫园的施工并移交出去,附近居民也翘首期盼着早日实现“家门口休憩健身”。因此绿荫园的推进是重中之重,项目部把主要火力放在了绿荫园这边,就在其他四个公园还在面对拆迁、转土等前期问题,绿荫园已经沟通完成清表,工人和挖掘机、压路机等机械同步进场。
虽已入秋,天气依然晴热高温,更火热的是项目部的干劲。一线施工员们充分发挥“铁军精神”,白天一队在现场对照图纸打点、放线、测标高、做记录等,晚上回家稍微休息后继续计划第二天的工作细节,并结合现场情况合理调整图纸清单;夜间二队对接后,紧锣密鼓地投入施工,在施工的同时,做好各项测量、进度记录,保证可以对接给一队。试验、预算和资料等岗位同样马不停蹄:原材进场之前必须送检,原材进场后首件开路,施工资料同步收集,进度、成本及时预算统计。
八月底连日阴雨,为不影响工期与施工质量,项目部经讨论制定对策,实行“双线并行”政策:副经理李可组织主材考察,项目经理陈恩强盯紧现场,做到了“前脚考察、后脚发货”,紧密配合,不延误、不放过一分一秒。绿荫园加班加点平整碎石垫层,最终在下雨之前完成了停车场混凝土面层浇筑,将影响降到最低。
项目充分发挥“传帮带”,由有经验的施工主管带领年轻员工,例如九曲园的于保林与魏志童、赵增浩,礼润园的盖洪浩与刘少宇、刘志皓,每一组搭配都起到了应有作用,让施工经验得以传承。“纸上得来终觉浅,绝知此事要躬行”,新员工在实践中学习,从只了解纯绿化施工,到熟悉公园施工的工序,知识面在扩充,个人技能在提升。
正是因为有了前期足够的策划、不同岗位配合以及合理安排,才有了今天采摘累累硕果的喜悦。荒地转变成了市民触手可及的幸福,我们的个人履历上也增添了浓墨重彩的一笔,收获了喜悦与成果。
(姜自涛、赵增浩)
